KANIA Garten- & Landschaftsbau 01575 275 36 25

Was kostet es, eine Einfahrt zu pflastern?

Auf diese Frage steht hier keine Quadratmeterspanne. Nicht aus Geheimniskrämerei — wir sind in Potsdam der einzige Betrieb, der seine Stundensätze veröffentlicht, und die stehen weiter unten. Sondern weil eine Spanne die Frage nicht beantwortet: Zwei Einfahrten mit derselben Fläche können sich im Preis verdoppeln.

Was diese Seite stattdessen liefert: die sieben Posten, aus denen sich der Preis zusammensetzt, nach Hebelwirkung sortiert — und einen Rechner, der Ihre Zahlen einsetzt und Ihnen einen Angebots-Entwurf mit Positionen ausdruckt.

Einfahrt jetzt durchrechnen 01575 275 36 25

Fertig gepflasterte Einfahrt vom Tor bis zum Haus, rechts die frisch gesetzte Randeinfassung im Betonbett
Sichtbar ist der Belag. Bezahlt wird überwiegend das, was darunter liegt — und die Kante rechts, die verhindert, dass die Fläche auseinanderläuft.

Warum „ab 80 € pro Quadratmeter" niemandem hilft

Solche Spannen stehen auf fast jeder Seite zu diesem Thema. Sie sind nicht falsch erfunden, sie sind nur unvollständig: Sie gelten für den Fall, dass der Untergrund tragfähig ist, nichts Unerwartetes darunter liegt, der Bagger bis an die Fläche kommt und das Wasser irgendwo hin darf. Trifft eine dieser Annahmen nicht zu, stimmt die Zahl nicht mehr.

Das Ergebnis kennen viele: ein günstiges Angebot, und hinterher Nachträge. Uns ist ein Angebot lieber, das von Anfang an sagt, wovon es ausgeht.

Die sieben Posten, nach Hebelwirkung

1Wofür die Fläche tragen muss Hebel: sehr groß

Der mit Abstand größte Hebel und der, den Angebote am häufigsten offenlassen. Eine Fläche für einen Pkw braucht einen anderen Aufbau als eine, auf der ein Wohnmobil, ein Anhänger oder der Müllwagen steht. Mit der Traglast wächst die Tragschicht, und mit der Tragschicht wächst der Aushub — es wird also zweimal teurer. Die Regelwerke dafür sind RStO und ZTV Pflaster-StB; welche Klasse Ihre Einfahrt braucht, entscheidet sich am Untergrund und an dem, was wirklich darauf fährt.

2Was heute darunter liegt Hebel: groß

Sand lässt sich planieren. Lehm muss ausgetauscht werden, weil er Wasser hält und im Frost arbeitet. Bauschutt, alte Fundamente, Wurzelstöcke und vergessene Leitungen sind der Grund, warum Angebote nachträglich teurer werden. Wir sehen uns das beim Aufmaß an und schreiben in das Angebot, wovon wir ausgehen — dann wissen Sie, welche Annahme sich ändern kann.

3Aushub und Entsorgung Hebel: groß

Was hineinkommt, muss vorher heraus. Bei 30 bis 40 Zentimetern Aufbau ist das je Quadratmeter ein Drittel Kubikmeter Boden, der abgefahren und entsorgt werden will — und Entsorgung wird nach Gewicht und Belastungsklasse bezahlt, nicht nach Optik. Deshalb steht Erdbau bei uns nach Kubikmetern im Angebot und nicht als Pauschale.

4Wie gut die Maschine hinkommt Hebel: mittel bis groß

Dasselbe Material an derselben Stelle kostet unterschiedlich viel Zeit, je nachdem, ob der Bagger danebensteht oder ob alles vierzig Meter mit der Schubkarre geht. Der Konfigurator hat dafür einen eigenen Faktor — und er liegt bewusst nur auf der Arbeitszeit, nicht auf dem Material: Eine Betonplatte wird nicht teurer, weil der Weg lang ist.

5Wohin das Regenwasser läuft Hebel: mittel

Eine Einfahrt ist eine versiegelte Fläche, und ihr Wasser muss irgendwohin. Gefälle allein reicht selten; dazu kommen Rinne, Hofablauf oder eine Versickerung. Was die örtliche Satzung verlangt, ist von Gemeinde zu Gemeinde verschieden und wirkt sich unmittelbar auf den Preis aus. Versickerungsanlagen nach DWA-A 138 bauen wir selbst, das lässt sich also in einem Zug lösen.

6Die Kante Hebel: mittel

Eine Pflasterfläche hält nur, wenn sie eingefasst ist. Ohne feste Randeinfassung im Betonbett wandern die äußeren Reihen, und dann wandert der Rest hinterher. Die Einfassung ist kein Zubehör, sondern der Grund, warum eine Fläche zwanzig Jahre gerade bleibt — und sie steht im Angebot als eigener Posten, in laufenden Metern.

7Der Belag Hebel: klein bis mittel

Der Posten, an den fast jeder zuerst denkt, und selten der größte. Zwischen einfachem Betonstein und Naturstein liegen zwar deutliche Unterschiede, aber sie bewegen den Endpreis weniger als der Aufbau darunter. Wer sparen will, spart hier — nicht an der Tragschicht.

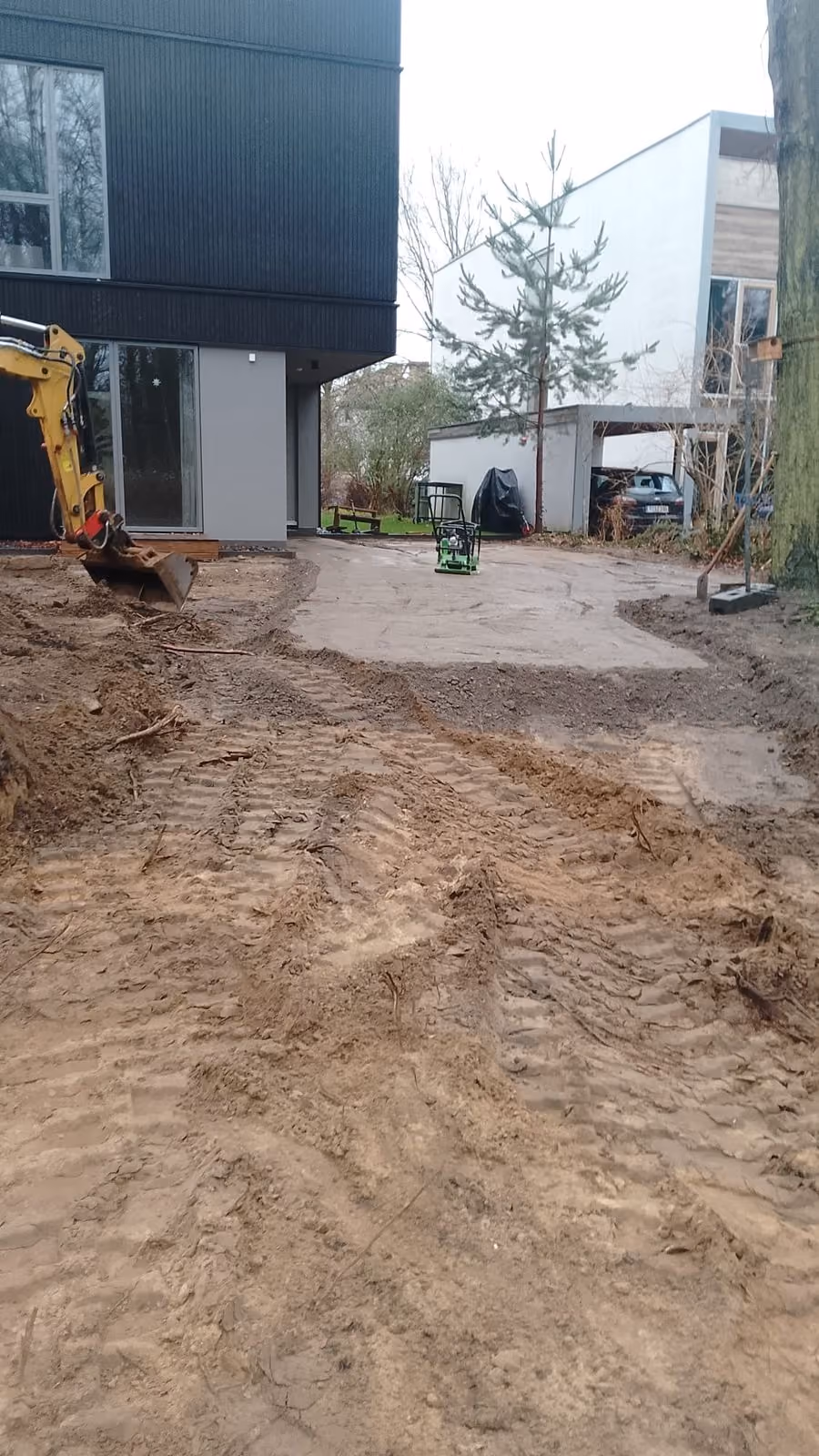

Ausgehobene Zufahrt mit Minibagger und Rüttelplatte, das Planum wird vor der Pflasterung verdichtet
Derselbe Auftrag, zwei Wochen früher: ausheben, abfahren, Planum herstellen, verdichten. Hier steckt der größere Teil des Preises — auf dem fertigen Bild sieht man davon nichts mehr.

Die Zahlen, die wir wirklich veröffentlichen

Was sich ohne Aufmaß seriös nennen lässt, sind die Sätze, mit denen gerechnet wird. Es sind dieselben, mit denen auch der Konfigurator arbeitet.

Regiestundensätze, Stand August 2026. Für Privatkunden gilt der Bruttobetrag. Reine Arbeitszeit ohne Material.
LeistungnettobruttoWofür
Gartenpflege je Stunde 55 € 65,45 € Rasen, Beete, Schnitt, Laub
Fachkraft GaLaBau je Stunde 64 € 76,16 € Bau, Pflaster, Pflanzung, Erdarbeiten
Fachkraft mit Kleingerät je Stunde 77 € 91,63 € mit Rüttelplatte, Trennschneider, Stampfer
Zwei-Mann-Kolonne je Stunde 124 € 147,56 € der Regelfall auf der Baustelle
Minibagger mit Fahrer je Stunde 157 € 186,83 € Aushub, Planum, Gräben

Regiestundensätze sind reine Arbeitszeit. Material — Steine, Splitt, Pflanzen, Beton — sowie Entsorgung werden getrennt nach Beleg berechnet und stehen als eigene Position im Angebot. In den Maschinensätzen stecken Gerät und Betriebsstoffe, kein Baustoff.

Dazu kommt einmal je Auftrag die Baustelleneinrichtung — Einrichten, Vorhalten und Räumen, An- und Abfahrt von Personal und Maschinen. Sie ist gestaffelt, damit ein großer Auftrag sie nicht doppelt bezahlt:

Baustelleneinrichtung netto, gestaffelt nach der Auftragssumme.
Auftragssumme nettoBaustelleneinrichtung netto
bis 1.500 € 150 €
1.500 € bis 5.000 € 200 €
5.000 € bis 12.000 € 250 €
12.000 € bis 25.000 € 380 €
ab 25.000 € 500 €

Rechnen Sie Ihre Fläche durch

Der Konfigurator fragt genau die Angaben ab, die oben den Preis bewegen: Fläche, Belag, Untergrund, Zugänglichkeit, Entsorgung des alten Belags. Heraus kommt ein Angebots-Entwurf mit Einzelpositionen und Mengen — nicht eine Zahl, sondern eine Rechnung, die Sie mit jedem anderen Angebot vergleichen können.

Wenn Sie die Maße nicht zur Hand haben: Es gibt einen Mengenrechner für Rechteck, L-Form und andere Grundrisse.

Zum Konfigurator

Was in einem belastbaren Angebot stehen muss

Diese Liste hilft auch bei fremden Angeboten. Fehlt einer der Punkte, ist er nicht weggerechnet, sondern nur nicht genannt:

  1. Aushubtiefe und Aufbau in Zentimetern, getrennt nach Frostschutz- und Tragschicht.
  2. Entsorgung mit Menge und Einheit — Kubikmeter oder Tonnen, nicht „inklusive".
  3. Randeinfassung in laufenden Metern, mit Angabe, ob im Betonbett.
  4. Entwässerung: Gefälle, Rinne, Ablauf oder Versickerung, je nach Satzung.
  5. Verdichtung lagenweise — und womit.
  6. Baustelleneinrichtung und Anfahrt als eigene Position statt versteckt im Quadratmeterpreis.
  7. Arbeits- und Materialanteil getrennt, sonst können Sie § 35a EStG nicht nutzen.

Hof, Terrasse oder Gartenweg statt Einfahrt?

Dieselbe Rechnung, andere Belastung. Ein Gartenweg trägt nur Menschen und braucht deshalb deutlich weniger Aufbau als eine Einfahrt; ein Hof, auf dem ein Lieferwagen wendet, braucht mehr. Der Aufbau ist der Unterschied, nicht der Stein.

Häufige Fragen

Was kostet es, eine Einfahrt zu pflastern?

Eine ehrliche Antwort braucht drei Angaben: die Fläche, worauf sie befahren wird und was heute darunter liegt. Zwei Einfahrten mit derselben Quadratmeterzahl können sich im Preis verdoppeln, wenn die eine nur ein Auto trägt und die andere ein Wohnmobil, oder wenn unter der einen Sand liegt und unter der anderen Bauschutt. Deshalb steht auf dieser Seite keine Quadratmeterspanne. Was hier steht, sind die Posten, aus denen sich der Preis zusammensetzt — und ein Rechner, der Ihre Zahlen einsetzt.

Warum nennt ihr keinen Preis pro Quadratmeter?

Weil er ohne den Aufbau nichts aussagt. Der Belag ist der kleinere Teil der Rechnung; der größere sind Aushub, Entsorgung, Tragschicht und Verdichtung — und die hängen an der Belastung und am Untergrund. Eine Spanne „ab 80 €/m²" ist genau dann richtig, wenn nichts dazwischenkommt, und das weiß vorher niemand. Unsere Stundensätze und die Baustelleneinrichtung stehen dafür offen auf dieser Seite.

Was ist der teuerste Posten beim Pflastern?

In aller Regel nicht der Stein, sondern der Erdbau: ausheben, abfahren, entsorgen und in Schichten wieder aufbauen. Bei einer Pkw-Einfahrt kommen schnell 30 bis 40 Zentimeter Aufbau zusammen, die erst heraus- und dann als Schotter wieder hineinmüssen. Das ist Volumen, Transport und Deponie — und es ist der Posten, den billige Angebote am liebsten kleinrechnen.

Kann ich Kosten sparen, indem ich selbst vorarbeite?

Ja, an zwei Stellen sinnvoll: Sie können den alten Belag selbst aufnehmen und entsorgen, und Sie können den Belag selbst besorgen. Beides zieht der Konfigurator als eigene Position ab. Wovon wir abraten, ist der Unterbau in Eigenleistung — Tragschicht und Verdichtung entscheiden darüber, ob die Fläche in fünf Jahren noch eben ist, und dafür haften wir nur, wenn wir sie gebaut haben.

Wie lange dauert es, eine Einfahrt zu pflastern?

Das hängt an Fläche, Aufbau und Zugänglichkeit und lässt sich seriös erst nach dem Aufmaß sagen. Wichtiger für die Planung: Die Fläche ist während der Arbeiten nicht befahrbar, und der Aushub braucht Platz. Beides klären wir beim Ortstermin, damit Sie wissen, wo Ihr Auto in der Zeit steht.

Sind 20 Prozent der Arbeitskosten steuerlich absetzbar?

Für Handwerkerleistungen im selbst genutzten Haushalt gilt § 35a EStG: 20 Prozent der Arbeitskosten, höchstens 1.200 € im Jahr, nur gegen Rechnung und Überweisung — Barzahlung erkennt das Finanzamt nicht an. Material zählt nicht mit. Wir weisen Arbeits- und Materialanteil in der Rechnung getrennt aus, damit Sie den Betrag nicht suchen müssen.

Braucht eine Einfahrt eine Genehmigung?

Die Fläche auf dem eigenen Grundstück in der Regel nicht. Der Anschluss an die öffentliche Straße — die Bordsteinabsenkung — schon: Das ist eine Grundstückszufahrt und wird bei der Gemeinde beantragt. Auch die Frage, wohin das Regenwasser darf, hängt an der örtlichen Satzung. Beides klären wir vor dem Angebot, nicht danach.

Ortstermin vereinbaren

Aufmaß und Beratung sind kostenlos. Danach bekommen Sie einen Festpreis, an den wir uns halten. Wir arbeiten in Potsdam, Berlin und Brandenburg.

01575 275 36 25 Anfrage senden
